EPC Cementing giàn Rồng Đôi ngoài khơi
CONSTRUCTION / ENGINEERING

EPC Cementing giàn Rồng Đôi ngoài khơi

Năm hoàn thành: 2026

EPC Cementing giàn Rồng Đôi ngoài khơi

Dự án EPC cementing tại giàn Rồng Đôi (Rong Doi Topside) ngoài khơi Việt Nam được CTB triển khai cho khách hàng POS/VSP, đảm nhận trọn gói từ cung cấp hệ thống bơm, vật tư đến thi công bơm trám xi măng. Hệ thống thi công gồm bơm cementing và các tiện ích phụ trợ, sử dụng ống mềm và xi măng loại HSR (High Sulfate Resistant).

Phạm vi công việc

  • Cung cấp và vận hành hệ thống bơm cementing & tiện ích phụ trợ

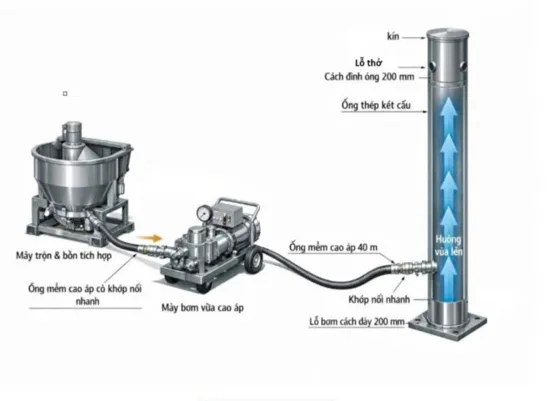

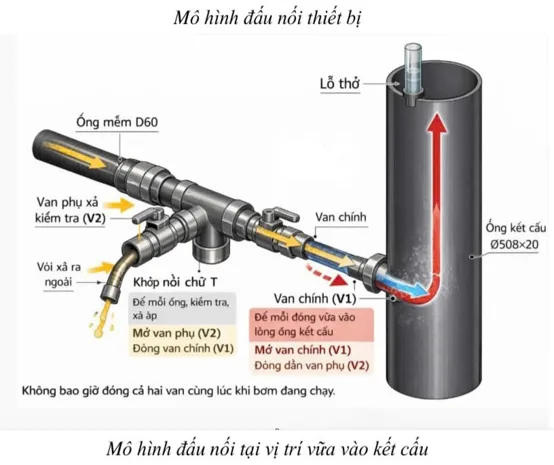

  • Lắp đặt và vận hành ống mềm
  • Bơm trám xi măng loại HSR
  • Tổ chức nhân sự thi công (2 quản lý + 3 công nhân)

Yêu cầu kỹ thuật

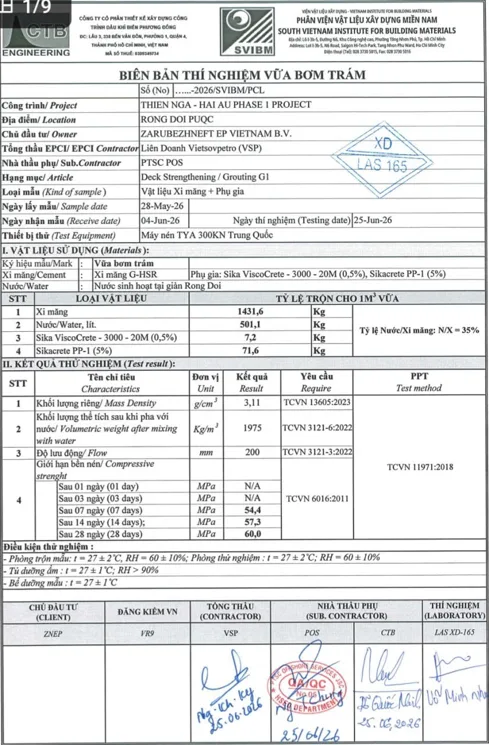

Công tác cementing tại giàn Rồng Đôi đòi hỏi kiểm soát chất lượng xi măng HSR và hệ thống bơm để đảm bảo trám bít đạt yêu cầu kỹ thuật ngoài khơi.

Kết quả thực hiện

Dự án được triển khai theo hợp đồng ký năm 2026, thể hiện việc CTB tiếp tục mở rộng danh mục dịch vụ EPC cementing ngoài khơi cho khách hàng POS/VSP.
